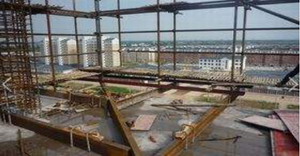

鋼構高層在使用懸挑腳手架時的施工注意事項
在施工之前要注意按照施工組織的痕跡要求進行全面的檢查,檢查內容有構件的型號規格、數量,外形是否變形,連接板是否完整,其螺栓與螺栓孔是否匹配,并填寫檢查表。
一、墻體圈梁埋設套管
首先當鋼構建筑的頂板模板搭設完成和梁部分的模板合模之間,要根據平面圖所給出的數據,在模板上放出腳手架構件的定位線。腳手架的上端是在鋼梁懸挑處的上樓層對應處預埋一根套管,其兩端使用膠帶封閉并焊接固定咱梁、柱上。腳手架的下端需要在鋼構高層的梁柱中預埋進高強螺栓套管并焊接固定,在轉角位置采用鐵板預埋。在兩端都預埋完成后,需要派專人對套管的平面布置尺寸和高度位置進行復核,確保套管的位置偏差減小到最小。鋼構建筑的混凝土澆筑過程中,應派專人跟蹤作業,嚴禁在有預埋套管的位置下料,在振搗過程中,操作人員嚴禁碰撞套管。
二、安裝懸挑工字鋼
在鋼構高層的建筑混凝土其強度符合建筑要求后,可以將梁的模板去除并疏通梁內套管,將高強螺栓加墊片從套管孔中由內往外穿過。在鋼梁;兩端套入高強螺栓,在螺栓上套入對應的螺帽并擰緊。對于轉角部位的鋼梁,由于無法預埋螺栓,可以選擇將鋼板與鋼梁焊接在一起。
三、腳手架掃地桿搭設
在鋼構建筑的鋼梁安裝完成后,在鋼梁上要安裝懸挑架掃地桿,并將掃地桿與立桿通過鋼筋頭連接。最后依據普通腳手架搭設要求完成懸挑層架體的搭設。
四、花籃螺栓上下拉桿安裝
等到懸挑腳手架的上層混凝土凝結后,可以拆除梁模板,將高強螺栓加墊片從套管中由內往外穿出,并將上拉桿的耳板與高強螺栓用雙螺母加墊片固定牢固。再將拉桿與鋼梁處的耳板通過高強螺栓連接為一體。將花籃螺栓孔與下拉桿絲扣對接不斷旋轉,然后松開耳板螺絲,將花籃螺栓伸入上拉桿絲扣旋轉,直至旋轉不動,然后用工具將花籃螺栓旋轉至下拉桿耳板與工字鋼耳板正好可以伸入高強螺栓后,及時穿入螺栓并擰緊螺栓。具將花籃螺栓旋轉至旋轉不動,確認拉桿擰緊后,結束上下拉桿的安裝。在鋼構高層的腳手架搭接完成后,注意將懸挑層用舊模板封閉保護起來。
更多相關鋼構高層資訊,請點擊: m.6and1.com.cn
行業動態
- 鋼構高層的伸臂桁架設置
- 關于鋼構高層抗震性能鑒
- 鋼構高層的偏心支撐類型
- 如何科學計算鋼構高層的
- 關于鋼構高層的結構分析
- 剛臂對鋼構高層的優化效
- 解析鋼構高層框筒體系的
- 鋼構高層中伸臂桁架的設
- 鋼構高層的基礎設計要點
- 解析鋼構高層剛臂的卓越
公司動態
行業動態
- H型鋼的主要特征
- 鋼構工程梁和柱的剛接以
- 鋼構工程引弧板、引出板
- 如何給鋼構廠房進行采光
- 鋼構廠房的柱間垂直支撐
- 鋼構廠房樓承板施工方法
- 搭建鋼構廠房閣樓都有哪
- 鋼構住宅的柱間支撐系統
- 鋼構廠房地基下沉的處理
- 鋼構廠房的抗震縫和沉降






鋼構廠房
