門式剛架鋼構和鋼構高層安裝要求
單跨結構宜從跨端一側向另一側、中間向兩端或兩端向中間的順序進行吊裝。多跨結構宜先吊主跨、后吊副跨;當有多臺起重機一起作業時,也可以多跨同時吊裝。單層門式剛架鋼構宜按立柱、連系梁、柱間支撐、吊車梁、屋架、檁條、屋面支撐、屋面板的 順序進行安裝。

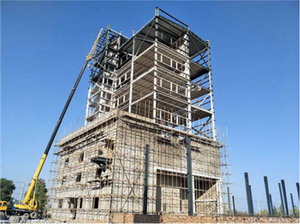

(門式剛架鋼構)
門式剛架鋼構安裝過程中,需要及時安裝臨時柱間支撐或穩定纜風繩,在形成空間結構穩定體系后才可以擴展安裝??臻g結構穩定體系應能承受結構自重、風荷載、雪荷載、地震作用、施工荷載以及吊裝過程中的沖擊荷載的作用。
1、鋼構高層安裝宜劃分成多個流水作業段安裝,流水段宜以每節框架為單位。流水段劃分需要符合下列規定:
(1)、流水段內的最重構件需要在吊裝機械的起重能力范圍內。
(2)、起重設備的爬升高度需要滿足下節流水段內構件的起吊高度。
(3)、每節流水段內的柱長度需要根據工廠加工、運輸堆放、現場吊裝等因素確定,長度可以取2到3個樓層高度,分節位置宜在梁層標高以上1.0到1.3米處。
(4)、鋼構流水段的劃分需要與混凝土結構施工相適應。
(5)、每節流水段可以根據結構特點和現場條件在平面上劃分流水區進行施工。
2、流水作業段內的構件吊裝需要符合下列規定:
(1)、吊裝可以采用整個流水段內先柱后梁,或局部先柱后梁的順序;單柱不能長時間處于懸臂狀態。
(2)、鋼樓板及壓型金屬板安裝需要與構件吊裝進度同步。
(3)、特殊流水段內的吊裝順序需要按安裝工藝確定,并需要符合設計文件的要求。
3、鋼構高層安裝校正需要依據基準柱進行,并需要符合下列規定:
(1)、基準柱需要能夠控制鋼構建筑的平面尺寸并便于其他柱的校正,宜選擇角柱為基準柱。
(2)、鋼柱校正需要采用合適的測量儀器和校正工具。
(3)、基準柱需要校正完畢后,再對其他柱進行校正。
4、鋼構高層安裝時,樓層標高可以采用相對標高或設計標髙進行控制,并需要符合下列規定:
(1)、當采用設計標高控制時,需要以每節柱為單位進行柱標高調整,并需要使每節柱的標高符合設計的要求。
(2)、鋼構建筑總高度的允許偏差和同一層內各節柱的柱頂高度差,需要符合國家現行標準《鋼構工程施工質量驗收規范》的有關規定。
同一流水作業段、同一安裝高度的一節柱,當各柱的全部構件安裝、校正、連接完畢并驗收合格后,需要在從地面引放上一節柱的定位軸線。鋼構高層安裝時需要分析豎向壓縮變形對結構的影響,并需要根據結構特點和影響程度來取預調安裝標高、設置后連接構件等相應措施。
行業動態
- 鋼構高層的伸臂桁架設置
- 關于鋼構高層抗震性能鑒
- 鋼構高層的偏心支撐類型
- 如何科學計算鋼構高層的
- 關于鋼構高層的結構分析
- 剛臂對鋼構高層的優化效
- 解析鋼構高層框筒體系的
- 鋼構高層中伸臂桁架的設
- 鋼構高層的基礎設計要點
- 解析鋼構高層剛臂的卓越
公司動態
行業動態
- H型鋼的主要特征
- 鋼構工程梁和柱的剛接以
- 鋼構工程引弧板、引出板
- 如何給鋼構廠房進行采光
- 鋼構廠房的柱間垂直支撐
- 鋼構廠房樓承板施工方法
- 搭建鋼構廠房閣樓都有哪
- 鋼構住宅的柱間支撐系統
- 鋼構廠房地基下沉的處理
- 鋼構廠房的抗震縫和沉降






鋼構廠房
