鋼與混凝土組合結構的裝配式鋼構高層安裝準備

文章出處:裝配式鋼構高層 作者:陜西裝配式鋼構 人氣: 時間:2021-09-13 11:37 【

  近年來,越來越多的城市建筑采用了高層建筑,以滿足快速增長的城市人口住房需求,但是傳統材料在建造高層建筑時會發生梁柱過厚的現象,而純鋼建筑則不能滿足建筑強度需要,這就產生了采用鋼與混凝土組合形式的裝配式鋼構建筑,這種結構的梁柱占地面積比較小,又可以滿足其建筑強度,因此在高層建筑中被廣泛運用。下面就由華邦裝配式鋼構給大家介紹一下這種結構在安裝前的準備工作。

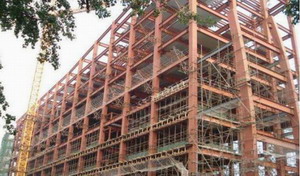

鋼與混凝土組合結構
鋼與混凝土組合結構

  一、裝配式鋼構構件的預檢與配套

  通常在裝配式鋼構構件出廠前,構件廠家要根據圖紙數據以及設計說明來檢查產品是否有質量問題和數據偏差,并填寫質量報告。在裝配式鋼構構件交付結構吊裝單位后,結構吊裝單位在制造廠質量報告的基礎上,根據構件種類分類,對于構件的外型尺寸、螺孔大小與間距、焊縫坡口、節點摩擦面等數據進行檢測。

  二、鋼柱基礎檢查

  在裝配式鋼構高層的首節鋼柱安裝之中要對柱基部分進行一系列的檢查,其中重點部分是:定位軸線間距、柱基面標高和地腳螺栓預埋位置,其偏差要滿足規范要求。

  定位軸線在基礎施工過程中就要高度重視,在柱基施工前先要制作控制樁,在柱基澆筑完成后通過控制樁將定位軸線引導到樁基礎的底板上,檢測軸線是否與圖紙上標注的軸線重合,每根定位軸線的總尺寸誤差值是否超過控制數,縱橫定位軸線是否垂直、平行。

  在定位軸線檢測完畢后,需要對裝配式鋼構建筑的柱間距進行檢測,通常采用標準尺進行測量,柱距偏差值應嚴格控制在±3mm范圍內。通常柱基中心線要與定位軸線重合,這樣柱距的豎向間距就可以以定位軸線的交叉點為基準點。

  在檢查地腳螺栓的時候,需要檢查螺栓的螺紋長度是否滿足鋼拄安裝后螺母擰緊的需要,其次檢查螺栓的垂直度,如果發現垂直度不達標,需要使用冷校法或火焰熱校法進行矯正,最后檢查螺栓的間距,實測獨立柱地腳螺栓組間的偏差值,繪制平面圖表明偏差數值和偏差方向。

  三、標高塊設置及柱底灌漿

  在對于裝配式鋼構高層的鋼柱吊裝過程之前,根據圖紙數據以及柱的檢測數據,要在柱子表面澆筑標高塊,要求其強度不小于30N/mm2。待第一節鋼柱吊裝、校正、和錨固螺栓固定后,要進行底層鋼柱的柱底灌漿,灌漿前應在鋼柱底板四周立模板,用水清洗基礎表面,排除多余積水后灌漿。灌漿用砂漿基本上保持自由流動,灌漿從一邊進行,連續灌注,灌漿后用濕草包或麻袋等遮蓋養護。

  四、安裝機械的選擇

  裝配式鋼構高層的主要施工機械為塔式起重機,要求起重機的臂桿長度可以覆蓋整個裝配式鋼構建筑,起吊重量可以滿足最大單構件重量。多機作業時,臂桿要有足夠的高差,以保證各起重機安全運轉,各塔式起重機之間應有足夠的安全距離,確保臂桿不與塔身相碰。

  五、安裝流水段的劃分

  裝配式鋼構高層的流水段主要是根據建筑的層數,結構類型、機械以及人員數量來決定的,在劃分中應考慮到安裝過程中的整體穩定性和對稱性,安裝順序一般由中央向四周擴展,以減少焊接誤差。

?
